Dziennik Budowy
DLA INWESTYCJI
BUDYNEK MIESZKALNY WIELORODZINNY NUMER 2
Z ZAGOSPODAROWANIEM TERENU
dz. 20, 3/17, 3/10 obr. 1058
przy ul. Zygmunta Chmielewskiego w Szczecinie
LIPIEC 2024
KONDYGNACJA dziewiąta naziemna – VIII PIĘTRO

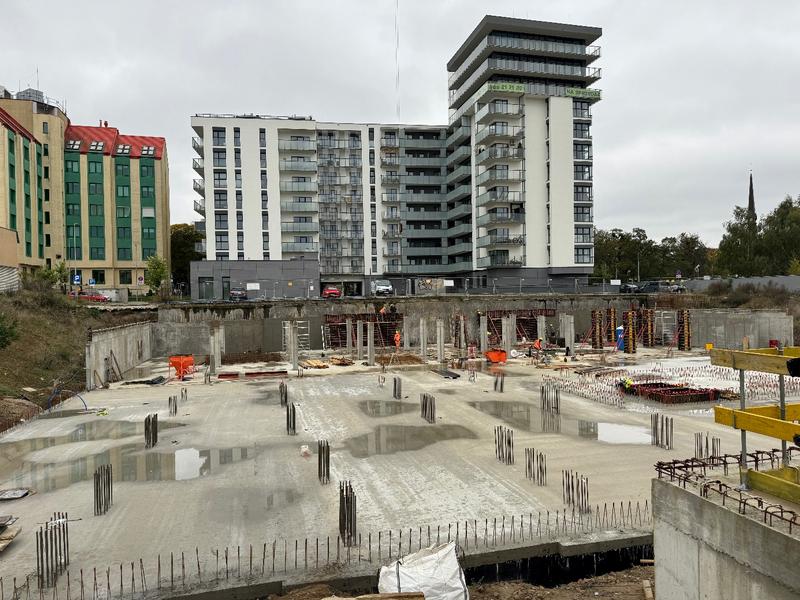

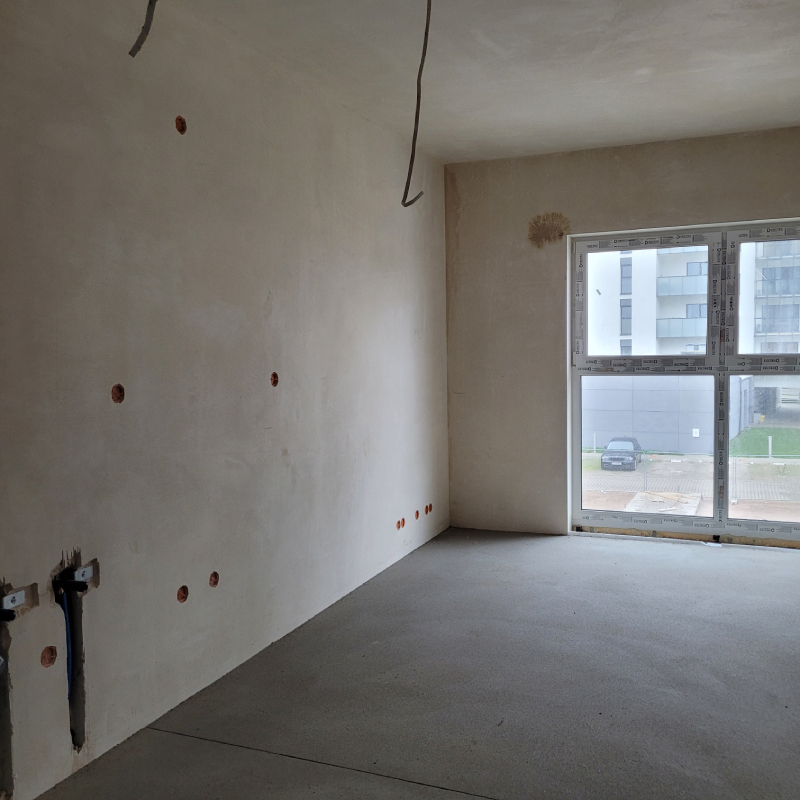

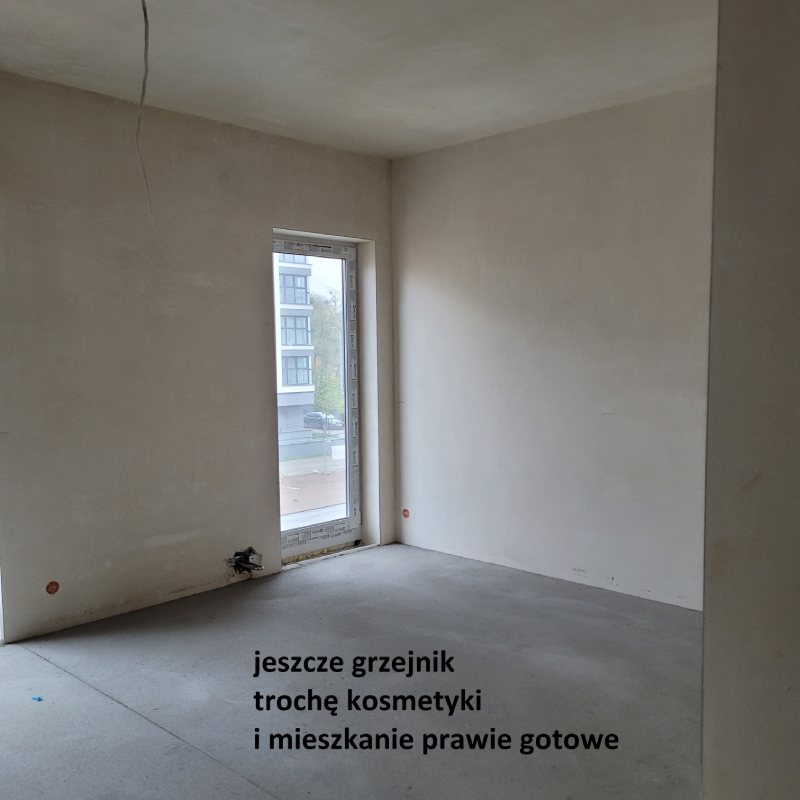

I jesteśmy już na ostatniej kondygnacji (więcej nie będzie) :-)
Zaczynamy murować ściany mieszkań na VIII piętrze. Wygląd tej kondygnacji będzie się różnic od pozostałych niżej. Tarasy mieszkań są usytuowane na stropie VII piętra. Widoki z tych mieszkań będą najlepsze ...
A niżej swoim rytmem, nieprzerwanie, przebiegają pozostałe prace wewnątrz mieszkań: m.in. wbudowywane okna, murowane ścianki działowe i pozostałe niezbędne - instalacyjne.
Widać także przed frontem budynku trwające roboty izolacyjne na stropie garażowca.
Pomału dążymy do zrównania się poziomem z etapem I-szym.
Czerwiec 2024
KONDYGNACJA SIÓDMA NAZIEMNA – VI PIĘTRO
Połowa miesiąca czerwca i widać już ściany VI piętra, a z siódmej kondygnacji zaczynają się widoki .......
Niezmiennie, trwają prace wewnątrz mieszkań na niższych kondygnacjach, a wokół budynku prace ziemne związane z zagospodarowaniem terenu.
...a w gratisie takie widoki 😊

MAJ 2024
KONDYGNACJA PIĄTA NAZIEMNA – IV PIĘTRO
Majówkę zaczynamy od wymurowanych ścian IV piętra. To już półmetek konstrukcji budynku.
Wewnątrz mieszkań sukcesywnie powstają ścianki działowe.
A na plac budowy zajechały już okna, w oczekiwaniu na swoją kolej do wbudowania ....
KWIECIEŃ 2024
KONDYGNACJA CZWARTA NAZIEMNA – III PIĘTRO

Mamy połowę miesiąca kwietnia i ściany III-go piętra.
Sukcesywnie, od strony północnej, trwają prace przygotowujące do zamknięcia stropu nad tą kondygnacją, a w środku ....
murowanie ścianek działowych w poszczególnych mieszkaniach.

MARZEC 2024
KONDYGNACJA TRZECIA NAZIEMNA – II PIĘTRO

Koniec miesiąca zamykamy murowaniem ścian II piętra i stropem nad kondygnacją.
Jednocześnie (czego nie widać na zdjęciach) trwają prace wewnątrz budynku, m.in. murowanie ścianek działowych w mieszkaniach, obecnie w parterze.
KONDYGNACJA DRUGA NAZIEMNA – I PIĘTRO
Początek miesiąca to realizacja ścian I-go piętra oraz sukcesywne zamykanie kondygnacji stropem
LUTY 2024
KONDYGNACJA PIERWSZA NAZIEMNA – PARTER
Postępujemy z pracami parteru budynku.
Prace realizowane są etapowo. Część budynku od strony północnej ma już zamontowany strop nad parterem i równocześnie kontynuowana jest dalsza część budynku - konstrukcja ścian parteru.
Jednocześnie trwają prace nad połączeniem terenu Etapu II z Etapem I.
Koniec miesiąca zamyka cały strop nad parterem.
Zaczynamy kolejną kondygnację – ściany I piętra.

STYCZEŃ 2024
Aura zimowa i ujemne temperatury skutecznie ograniczyły niekóre zakresy robót.
Konstrukcja parteru i stropu żelbetowego:
Skoncentrowanie się na zakończeniu prac tzw. ziemnych i dalszych robót stropu nad garażowcem oraz konstrukcji parteru, m.in. szalowanie ścian.

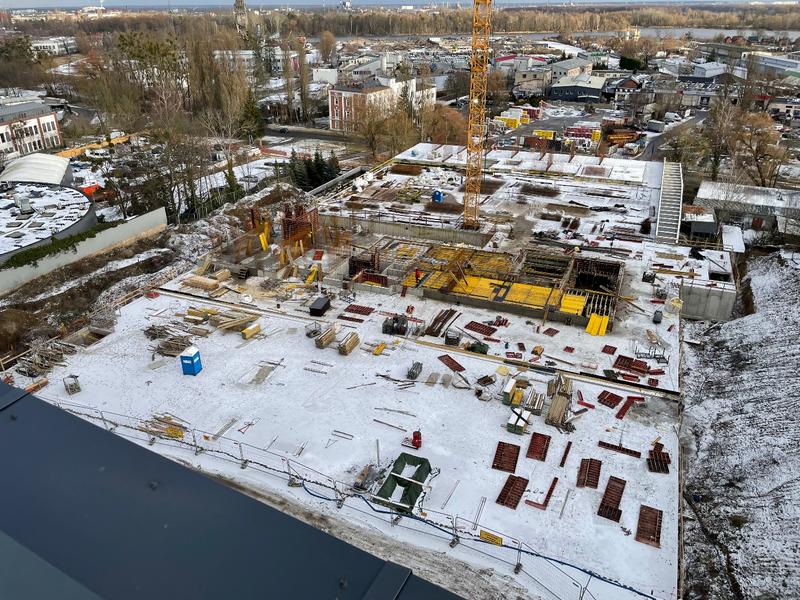

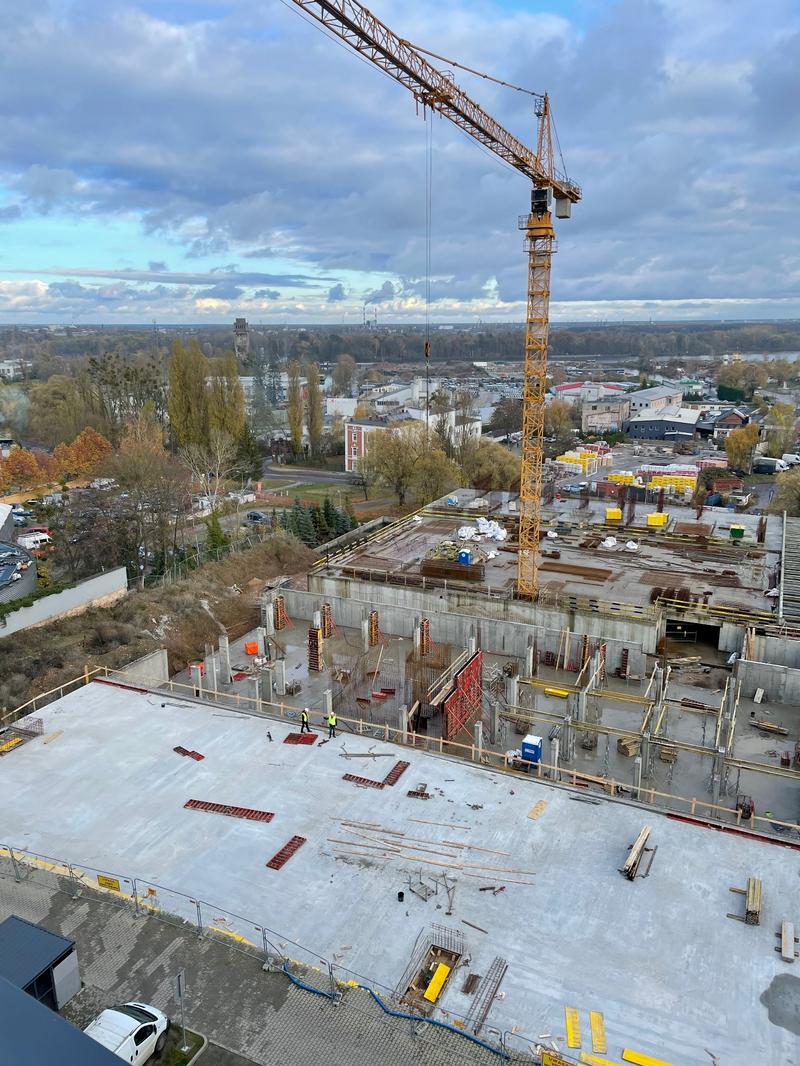

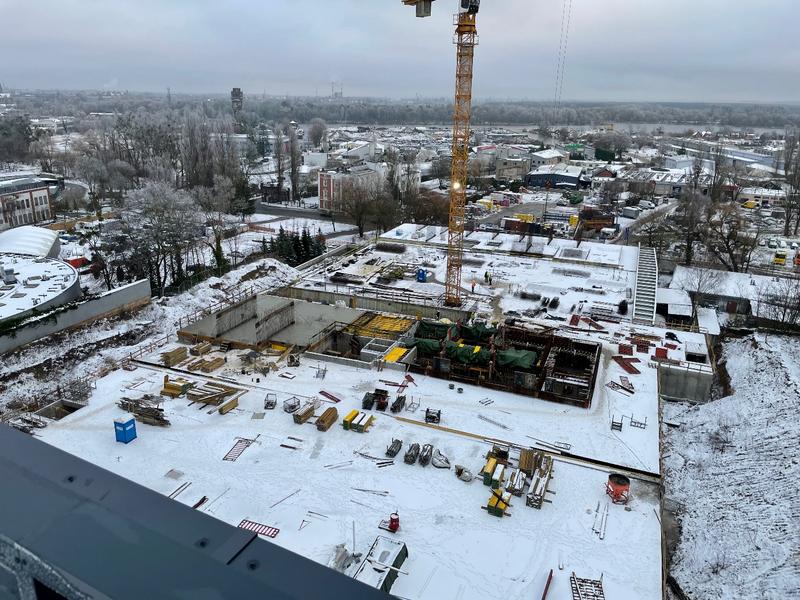

GRUDZIEŃ 2023

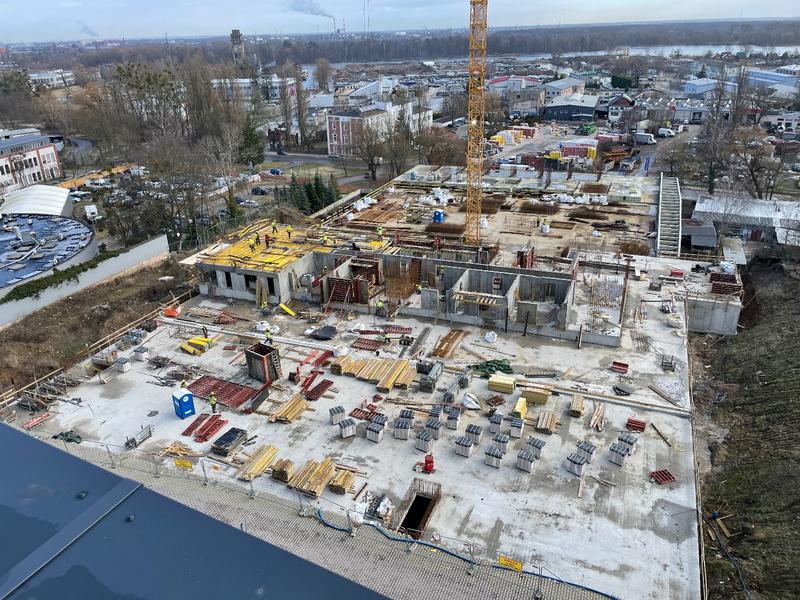

Zamknięcie poziomu -1
Zamontowano strop żelbetowy nad garażowcem.
Realizowane są dalsze prace związane z izolacją ścian poziomu -1.
Trwają przygotowania do konstrukcji parteru.

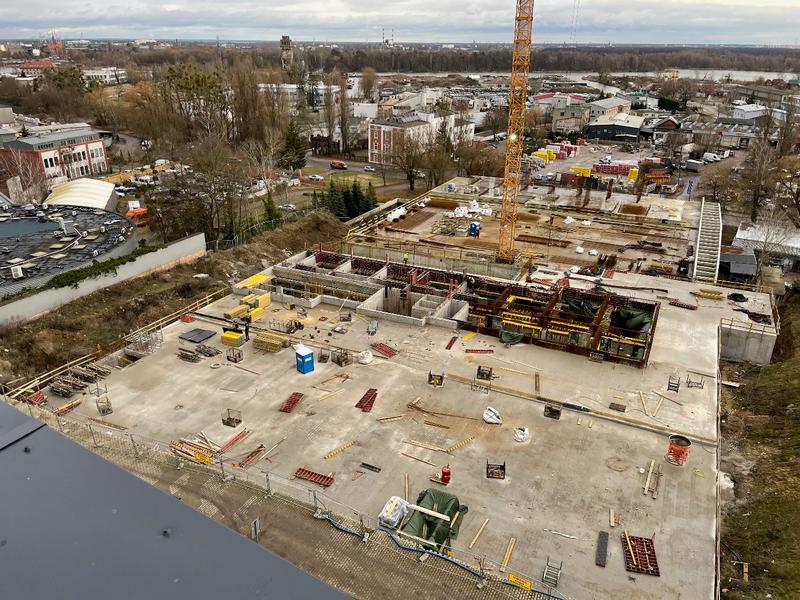

LISTOPAD 2023

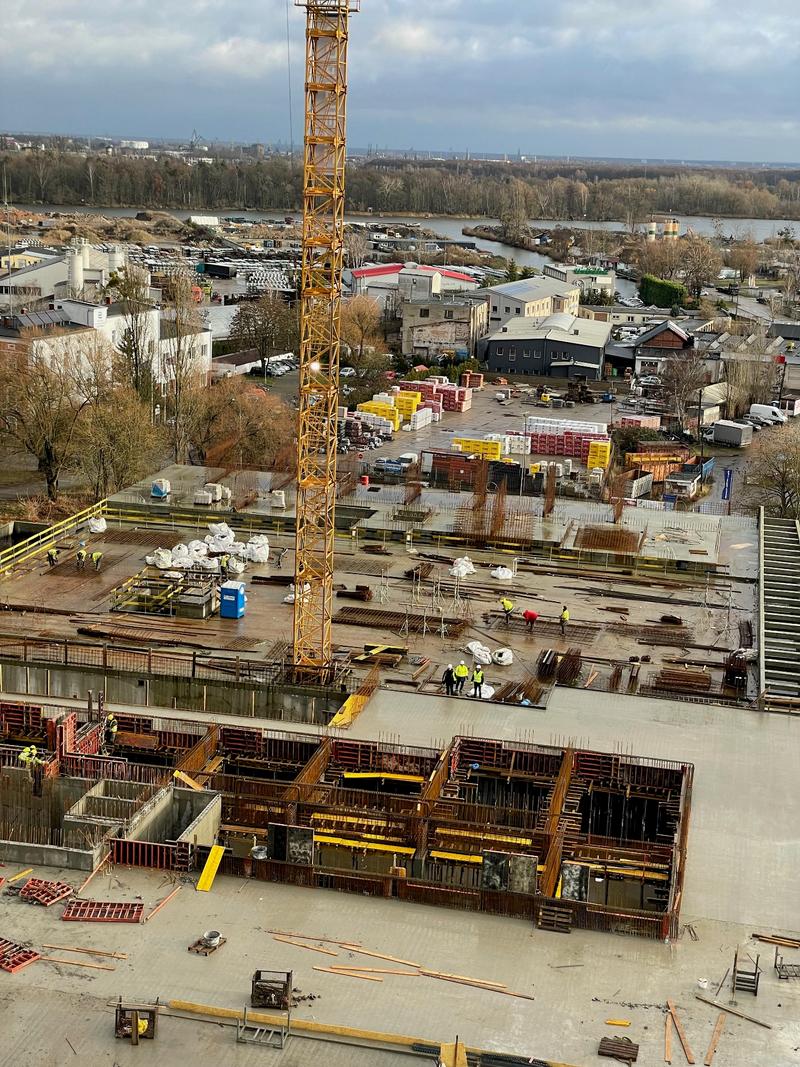

KONSTRUKCJA KONDYGNACJI -1 (garaż):
Kolejny krok to wykonanie konstrukcji kondygnacji -1, która będzie pełnić rolę garażu.
Ten istotny etap został ukończony z powodzeniem.
WRZESIEŃ – PAŹDZIERNIK 2023
PRACE FUNDMENTOWE

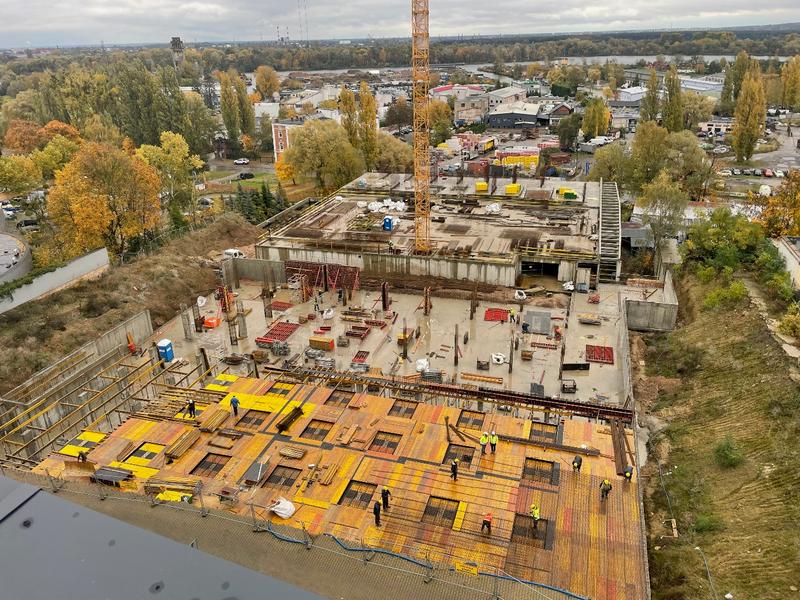

Trwają prace związane z wykonaniem płyty fundamentowej garażu na poziomie -1.
SIERPIEŃ 2023
ZACZYNAMY !
Organizacja placu budowy i prace przygotowawcze:
W dniu 16 sierpnia 2023 roku został przekazany plac budowy Generalnemu Wykonawcy firmie ADAMIETZ Sp. z o.o., który niezwłocznie rozpoczął od gruntownej organizacji placu budowy, co jest fundamentem dla całego projektu.
Prace organizacyjne zostały zakończone, a teren przygotowany do dalszych działań zgodnie z harmonogramem.
